近日,有多名工人师傅实名举报称,山西省晋中市昔阳县大唐昔阳100MW光伏发电项目,在基桩安装灌桩过程中,存在严重的偷工减料行为,偷工减料后的基桩埋设深度不足设计标准的一半,安全隐患特别严重。山西省政府重点项目存在如此偷工减料行为,令人震惊。记者调查发现,不管是项目方大唐山西发电公司还是epc总承包山西电建公司,对工人举报的偷工减料行为都不屑一顾。大唐昔阳光伏发电项目基桩灌注偷工减料成了大家默认的怪象。
据实名举报人反映,他们经人介绍,于2024年4月24日来到山西省晋中市昔阳县大寨镇黄岩村大唐昔阳100MW光伏发电项目工地,项目总承包是山西电建公司,项目部挂牌为:大唐昔阳光伏发电项目光伏区建安工程山西曦月公司昔阳光伏项目部。经过层层转包后,在唐海鹏的管理下,负责灌桩作业。唐海鹏承诺,每天工资为350元(实际结算300元/天)。
记者调查发现,项目发包方为大唐昔阳清洁能源有限公司,公司成立于2022年2月18日,注册资金50万元人民币,为大唐山西发电有限公司100%控股企业。EPC总承包中标方为中国能源建设集团山西电力建设有限公司,随后又将工程转包给了曦月公司,曦月公司转包给秦少峰,秦少峰包给了弥少斌,弥少斌又将灌桩业务以每根14元(其中灌注12元/根,搬运费2元/根)转包给了四川人唐海鹏。后因施工过程中因基桩存在偷工减料情况,在灌桩过程中造成了窝工情况,然后每根增加了5元。工人们共完成了5000多个基桩的灌桩。

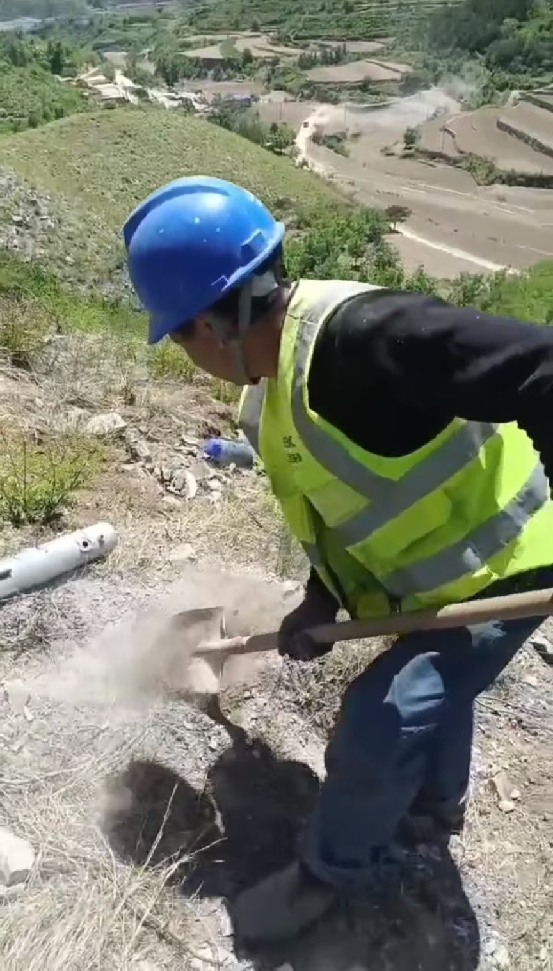

据实名举报工人讲述:按照入场时秦少峰的施工要求,预埋件每根长为1.2米,柱孔也为1.2米(已提前挖好),灌注与地面齐平。然而,等工人实际上山施工时才发现。山上预先挖好的柱孔为1.7米深,预埋件却只有1.2米长。工程监理又要求预埋件必须高出地面25-30cm,于是秦少峰要求将挖好的1.7米柱孔,回填85cm进行灌桩。由于回填造成了很大程度的窝工,原定价格太低。秦少峰等人又互相扯皮,一直协调不成,工人们从2024年8月28日开始干到了5月16日,唐海鹏等人要求工人立即停工讨要工资。停工一直延续到6月13日,最终,经山西电建公司项目负责人出面,答应每根桩增加5元窝工费,秦少峰等人才答应开工。
然而,工人们向唐海鹏索要前期工资和停工造成的误工费时,唐海鹏却只愿意按照300元/天的日工资结算干活时的工资,近一个月的误工费却一分不给。工人们集体向山西电建项目部、昔阳县能源局等部门多次反映,也没有任何结果。

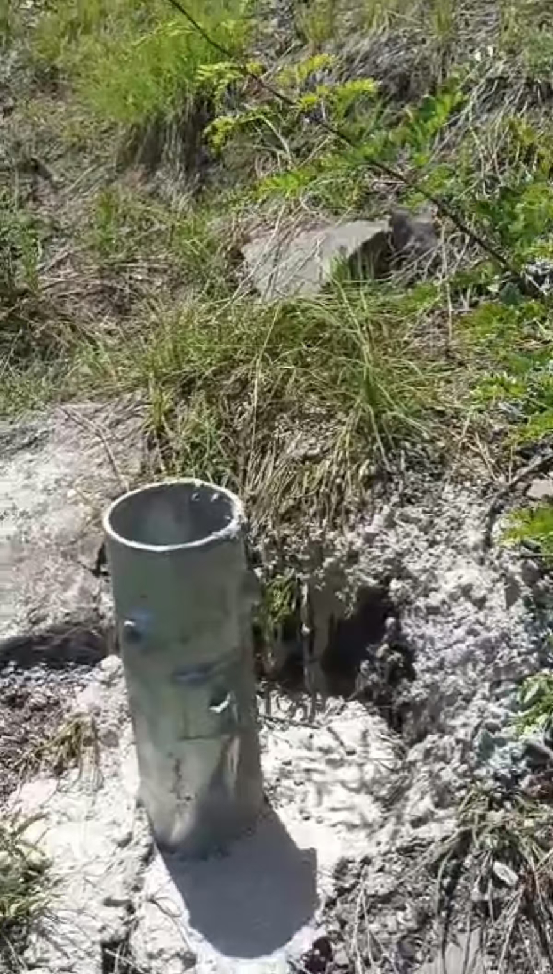

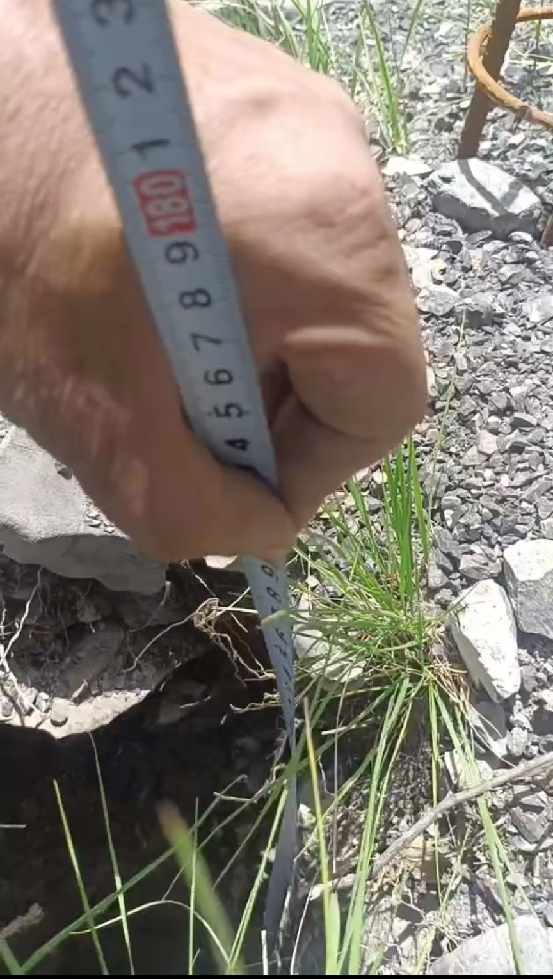

据业内人士透露,光伏发电项目打孔和灌桩一般是分开承包的。从工人反映的情况看,大唐昔阳光伏发电项目按照设计标准和要求,打孔工人只能按照设计要求打孔1.7米,只有这样才能通过验收。而工人在灌桩时,项目方却提供给了1.2米的预埋件,导致了孔和件不匹配。为了赶工期,项目方就要求工人将打好的1.7米孔洞回填至90厘米左右,以保证灌桩后的预埋件能够露出地面30厘米,从而通过工程验收,这几乎就是光伏安装项目惯用的手段。
据公开资料显示,大唐昔阳100MW光伏发电项目是山西省首个“光伏+储能”联合的新能源电站。大唐昔阳光伏发电项目占地约4000多亩,装机容量为100兆瓦,epc总中标价1.2亿多元。仅工人们举报就有5000多个因偷工减料回填后严重不合格的基桩,整个项目几十万个基桩还有多少存在这样的问题,我们不得而知。山西省政府重点项目,存在如此明目张胆的偷工减料行为,令人震惊。
随后,记者将情况向昔阳县能源局和大唐山西发电公司进行了反映。然而,截止发稿,昔阳县能源局也未给出任何回复,多次拨打昔阳县能源局姬立华局长电话,当记者一表明身份,姬立华局长就会直接挂断电话。大唐山西发电公司则对记者反映的情况根本不予理睬,相关材料也拒绝接收。
